В 2012–2013 годах для ПО «Севмаш» был модернизован действующий стенд обработки и измерения магнитных полей.
Общая протяженность траншеи более 1.5км на глубинах 14-27 метров.
Специалисты «Сонар» обеспечивали позиционирование баржи кабелеукладчика над подводной траншеей в реальном времени.

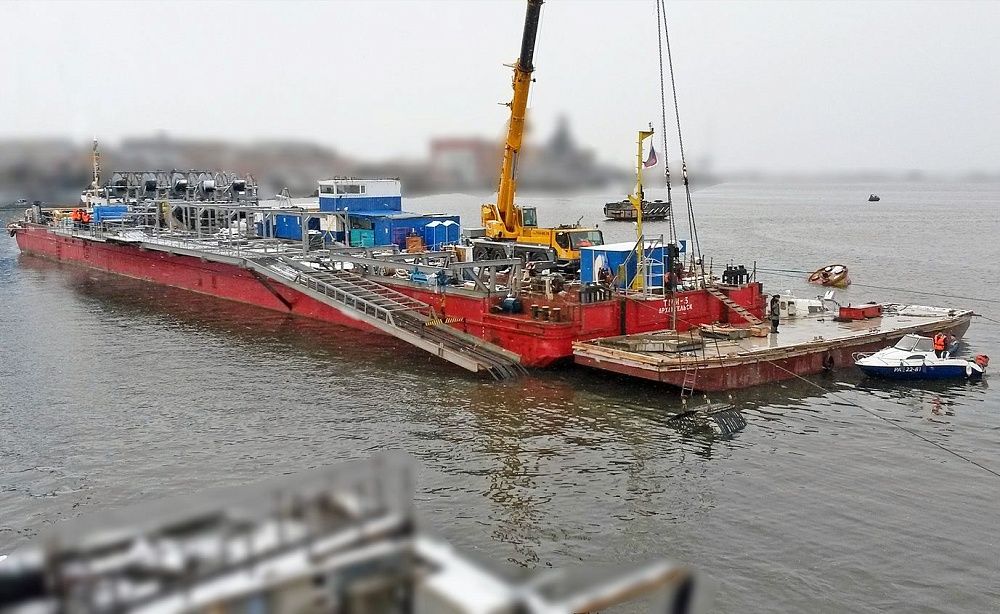

Одной из особенностей проведенных работ был способ передвижения баржи при укладке.
Приведение в движение осуществлялось попеременным набиванием (натяжением) и травливанием (выпусканием) десяти швартовых концов.

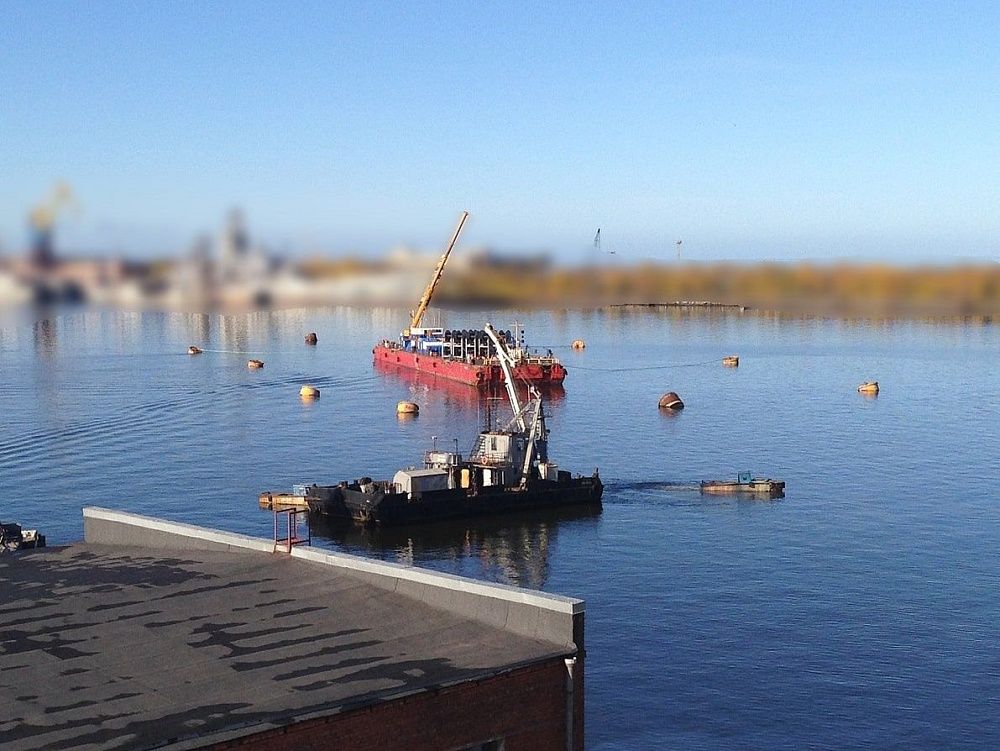

Швартовные концы по мере движения баржи перекидывались на швартовные бочки, находящимися на акватории.

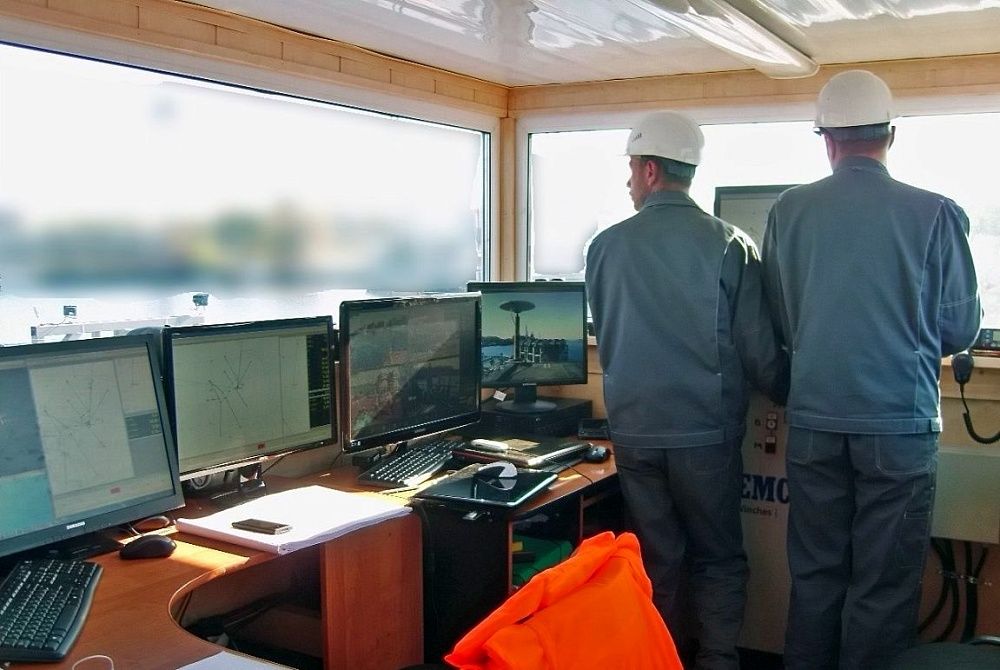

Отображение положения баржи, бочек и самих швартовых отображалось в рубке на экранах операторов\судоводителей.

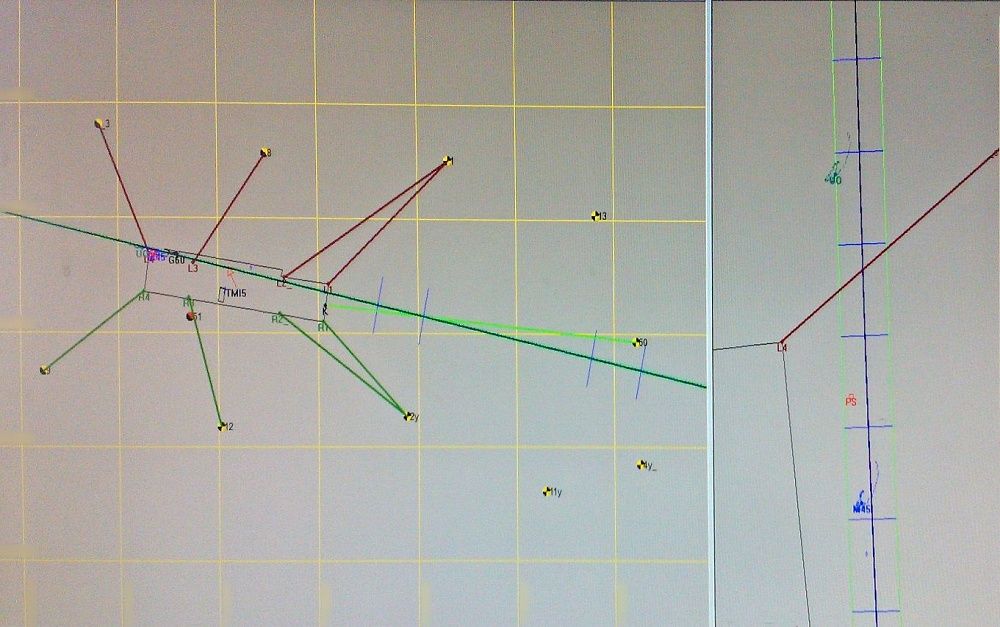

Инструментальный контроль положения кабелей при укладке осуществлен в реальном времени.

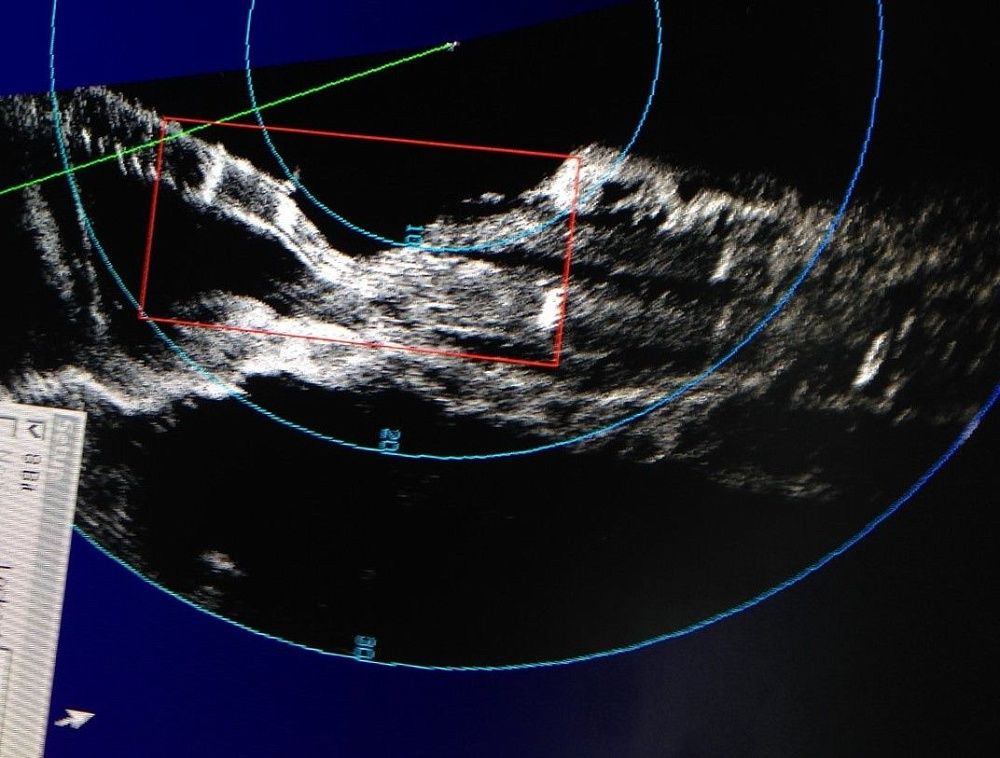

Провис и натяжение кабелей под водой контролируется по аккустическим изображениям от гидролокатороа секторного обзора.

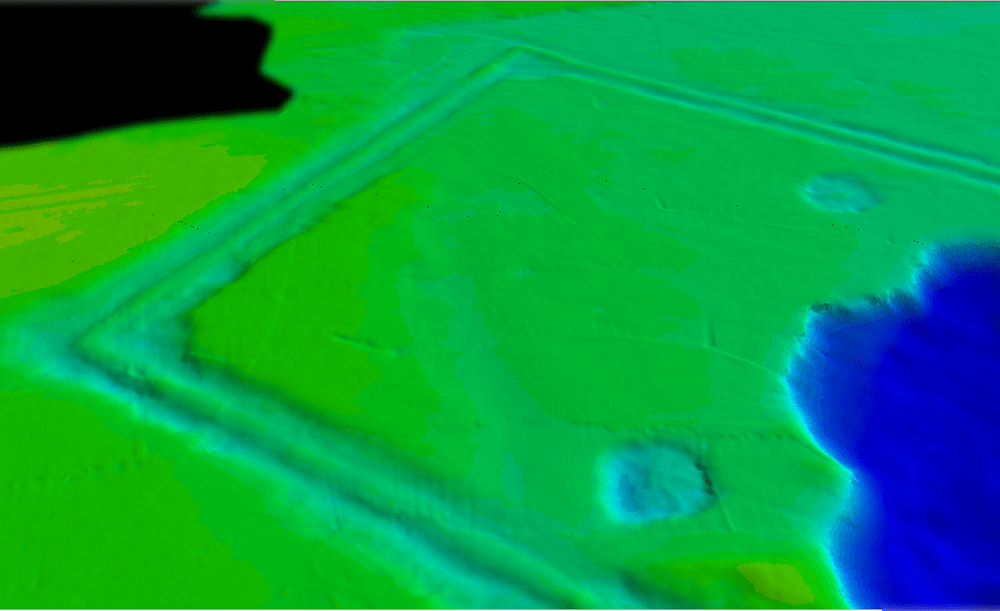

Производство контрольных и исполнительных съемок на участках укладки выполнено промерным катером с комплексом МЛЭ высокого разрешения.
Впервые применяемая в Белом море методика позиционирования позволила безопасно и оперативно производить маневры по акватории действующего промышленного предприятия.
